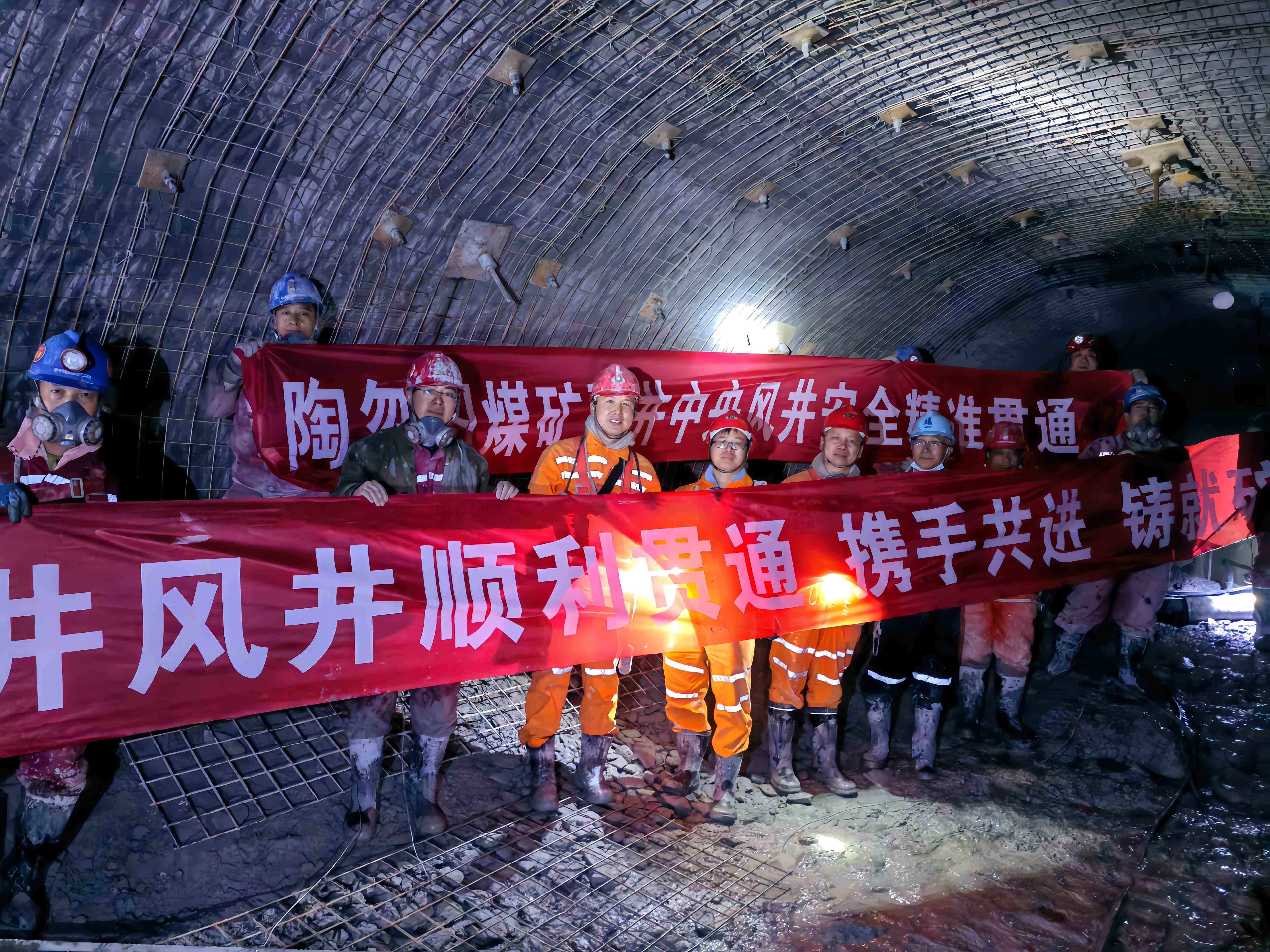

开发主体为成达矿业公司,能源公司持股25.61%,总投资96亿元,第一季度完成投资0.69亿元,累计完成42.29亿元,占总投资44.26%。现主井井筒安装完毕、正在调试;副井转入井塔施工;主井井塔进度92%,选煤厂主厂房89%,副井井塔60%。力争年底联合试生产。
